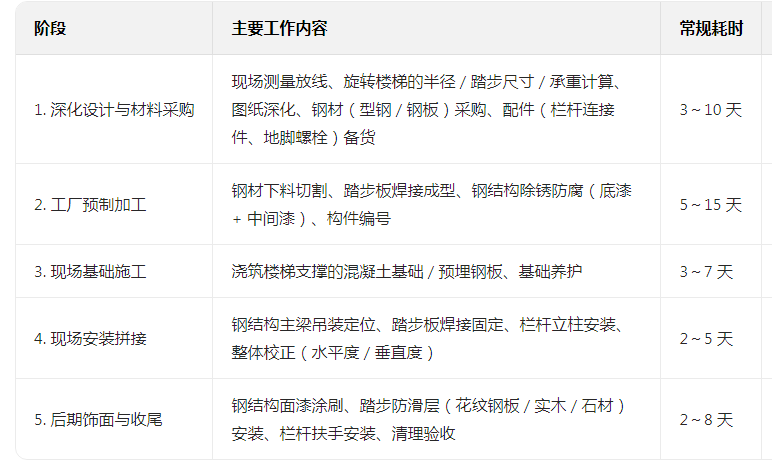

4 米高的钢结构旋转楼梯的工期,受设计复杂度、材料供应、现场施工条件、配套工序(如基础浇筑、饰面安装)等因素影响,整体可分为 5 个阶段,总工期区间通常在 15~45 天 不等,具体拆解如下:

二、 工期缩短 / 延长的关键场景
快速交付场景(15~20 天)
采用标准化预制构件(非定制异形设计),材料现货供应;
现场基础已提前完成,吊装条件充足;
饰面选择简易工艺(如直接做花纹钢板踏步,无需额外铺贴)。
工期延长场景(30~45 天)
楼梯为定制异形设计(如大半径旋转、双螺旋结构),需反复调整深化图纸;
冬季施工(混凝土养护周期延长、钢材焊接需防冻措施);
饰面选择高端工艺(如实木踏步 + 玻璃栏杆,需多道工序拼接);
现场空间狭小,吊装难度大,需人工搬运构件。
三、 额外注意事项
若楼梯需通过消防验收,需预留 3~5 天的检测、资料报审时间;
跨工序施工(如与土建主体、装修工程衔接)时,需考虑工序等待时间,总工期会相应增加。
